L’opérateur, Geo-Energie Jura SA, réalise un forage classique, à la boue, de type rotary. Deux types d’outils (têtes de forage) seront utilisés : des trépans tricônes et des PCDs (= à inserts de ...
Il existe des éléments en relation avec votre question dans les prescriptions du plan spécial cantonal (art. 37) ainsi que dans la convention du 17 juin 2023 (art. 2, 5, 19 et 20), en voici quelques ...
Document ...
Le projet de géothermie profonde de Haute-Sorne prévoit de valoriser la chaleur du sous-sol pour produire de l’électricité et de la chaleur grâce à deux forage. De l’eau, injectée depuis la surface, circulera entre ces deux forages par l’intermédiaire d’un réservoir profond au sein duquel l’eau injectée se réchauffera au contact de la roche. Pour augmenter la perméabilité des fissures caractérisant le réservoir, une technique de stimulation hydraulique sera utilisée. Elle consiste à injecter de l’eau sous pression. Pour réduire le risque sismique associé avec cette opération, Geo-Energie Suisse a breveté une technique de stimulation par étapes. Lors de la phase exploratoire, en cours, et en amont des opérations de stimulation hydraulique par étapes, des tests de stimulation devront mesurer le comportement de la roche lors de l’injection d’eau. Ces données permettront d’affiner les études de risque, d’améliorer l’étalonnage du réseau sismique et de définir les paramètres opérationnels pour la phase de stimulation principale prévue entre 2026 et 2027.
Comment ?
Le fonctionnement du test de stimulation hydraulique repose sur l’injection d’eau sous pression dans le forage, à environ 3 800 mètres de profondeur, pour déterminer selon quelles conditions les fissures naturelles existantes de la roche s’ouvrent et deviennent plus perméables. Cette injection est réalisée progressivement, avec une augmentation contrôlée du débit, tout en surveillant en temps réel la microsismicité induite. Geo-Energie prévoit un arrêt des tests immédiat si la valeur de magnitude atteint ou dépasse 1. Un maximum de 500 m³ d’eau est injecté par cycle, avec la possibilité de répéter ces cycles 2 à 3 fois en respectant un délai d’observation de 24 heures entre chaque cycle. Les tests, prévus pour mars-avril 2025 selon le calendrier actuel (décembre 2024), nécessiteront environ deux semaines de travaux et incluront l’installation d’une chaîne de sismomètres directement au fond du forage d’exploration afin de surveiller au plus près le déroulement des opérations et d’enregistrer les microséismes induits, preuve du fonctionnement de la méthode, avec une grande précision.

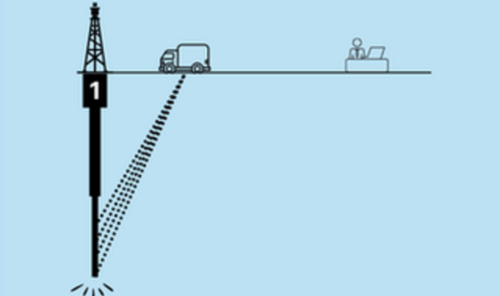

La sismique 3D est une technique non-invasive utilisée pour obtenir une image précise du sous-sol. Un camion vibreur émet des ondes acoustiques qui se propagent dans la roche, et des capteurs appelés géophones enregistrent les signaux réfléchis par les différentes formations géologiques présentes, chaque type de roche produisant une réponse particulière. Ces données sont ensuite analysées pour créer une image en trois dimensions, permettant aux géologues d’identifier avec précision les structures souterraines comme les failles et les plis et de caractériser leur distribution spatiale. Cette méthode aide à réduire les incertitudes et à accroître la sécurité du projet.
La campagne de mesures d’avril dernier a permis de fournir des informations sur le sous-sol de la région grâce à 4 longs profils dans la vallée de Delémont et jusqu’en Ajoie. La campagne actuelle a été conçue comme un complément à la campagne précédente. La sismique 3D est centrée sur la zone du projet et permet d’imager le sous-sol de la Haute-Sorne en trois dimensions et avec une plus haute résolution.
Objectifs et déroulement

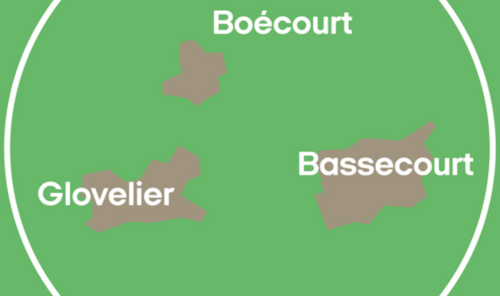

Cette campagne géophysique, prévue à partir du 14 janvier sur deux semaines, couvrira un rayon de 30 km2 autour du forage. La sismique 3D apportera un degré de détail supplémentaire par rapport aux données acquises jusqu’à présent. Elle est ciblée sur la zone du réservoir, selon les recommandations du Service sismologique suisse. Les camions vibreurs circuleront principalement sur les routes publiques et n’emprunteront que des routes et chemins existants. Les vibrations du sol, reflétées par les structures du sous-sol seront enregistrées par des capteurs sans fil, installés temporairement sur des parcelles autorisées.
Nuisances et précautions
Ces opérations s’accompagnent de nuisances sonores et vibratoires de courte durée, au moment du passage du camion-vibreur. L’amplitude des vibrations sera surveillée et respectera les normes en vigueur évitant ainsi tout impact sur les bâtiments, routes ou conduites. Les personnes riveraines concernées par les mesures sont prévenues à l’avance.
La profondeur finale du forage d’exploration (4'040 mètres) a été atteinte. Le forage de la troisième section dans le socle cristallin s’est déroulé sans encombre. Aucune venue de fluide ou perte de boue n’a été enregistrée. Les prochaines semaines seront consacrées aux travaux suivants :
A la suite de ces opérations, qui dureront 15 à 20 jours, la foreuse sera démontée.
